施工准备

施工准备

  材料进场验收

  组成隔震装置的材料主要有:上(下)预埋钢板、上(下)连接钢板、橡胶支座、预埋套筒、连接螺栓等。这些材料进场后应从资料、外观、产品尺寸三个方面进行验收。

  资料验收

  1)随产品应提供具备相应资质的检测单位出具的该批产品的检测报告。隔震支座安装前应对隔震支座进行抽样检测,每种规格的产品抽样数量应不少于总数的20%,若有不合格,再重新抽取总数的30%,若仍有不合格,则应100%检测。
  2)产品应具备出厂合格证明、采取永久性措施标识的生产批号和产品编号、产品的技术性能指标及设计参数。产品上应标示生产企业标志、有效的生产批号和产品编号。生产批号和产品编号的标示应醒目,标示位置应是产品安装使用后可见的位置。
  3)产品应具备质量保证书。质量保证书应承诺产品的使用寿命及使用寿命内产品的质量状况;承诺在使用寿命内正常使用情况下出现产品质量问题对产品实行技术服务和免费更换的义务。

  外观检查

对于以上提供的资料,根据设计文件的要求对外观、配套安装连接件的数量、型号、防腐、钢板的平整度进行详细的检查验收。橡胶支座外部应无损伤或缺陷。检查项目主要包括:高强螺杆防腐处理;连接钢板镀锌防腐处理,规格、平整度满足设计要求,螺孔孔径、边心距符合设计文件及规范要求;预埋件满足机械产品的质量及设计要求。
  1) 尺寸检查
  产品尺寸的容许误差应满足设计要求,并不得低于表1.1的要求。
  2) 检查方法
  a) 平面尺寸测量。圆形支座应在两个不同位置测量直径,如图1.2。
  b)支座高度测量
  支座高度应在上、下连接板间的4个不同位置测量高度,高度值取其4个测量值的平均值。如图1.3。
  c) 支座平整度测量
  平整度为支座周边4个位置所测量的任意2个高度差的最大值。高度差为通过圆心的2点的高度之差,测量位置应与产品高度的测量位置相同。
  d)支座上、下钢板水平位置偏差测量
       圆形支座应在圆周的4个不同位置测量顶边与底边之间的水平位置偏差,如图1.4所示,此4点中的2条连线应互相垂直并通过圆心。支座水平位置偏差为2个测量值中的最大值。
  e)连接板平面尺寸测量

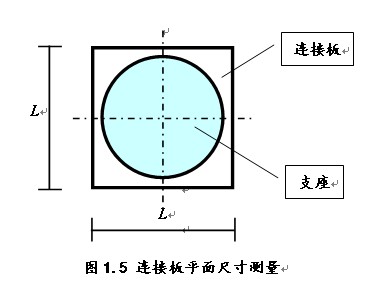

  连接板平面尺寸测量见图1.5。
  f) 连接钢板厚度测量
  连接钢板厚度可用游标卡尺在距离钢板边缘不小于25mm的4个不同位置测量并取其平均值作为钢板的厚度,且4次测量的高度差不应大于0.5mm。
  g) 连接板螺栓孔位置测量
  根据设计报告提供的螺栓施工图,用角尺对螺栓孔位置进行测量,其误差不应大于±1mm。




  安装机具准备

  安装机具包括:经纬仪、标杆、水准仪、塔尺、机械水平尺、塞尺、角尺、卷尺、 游标卡尺、线坠、电焊机、活动扳手、套筒扳手、起重机或塔吊等工具。

  技术准备

  1)审核图纸,了解设计意图、质量标准以后,细化施工工序计划书。
  2)拟定施工工艺流程,对操作人员进行培训。
  3)制定施工质量保证及工序检查的措施和方案,完善工序衔接签证手续。
  4)在下预埋钢板上弹出双向中心线。
  5)在固定稳定的承台模板顶部弹出承台双向中心线和下预埋钢板顶标高控制线。
  6)绘制隔震层施工记录表及隔震结构竖向变形专项观测表。
